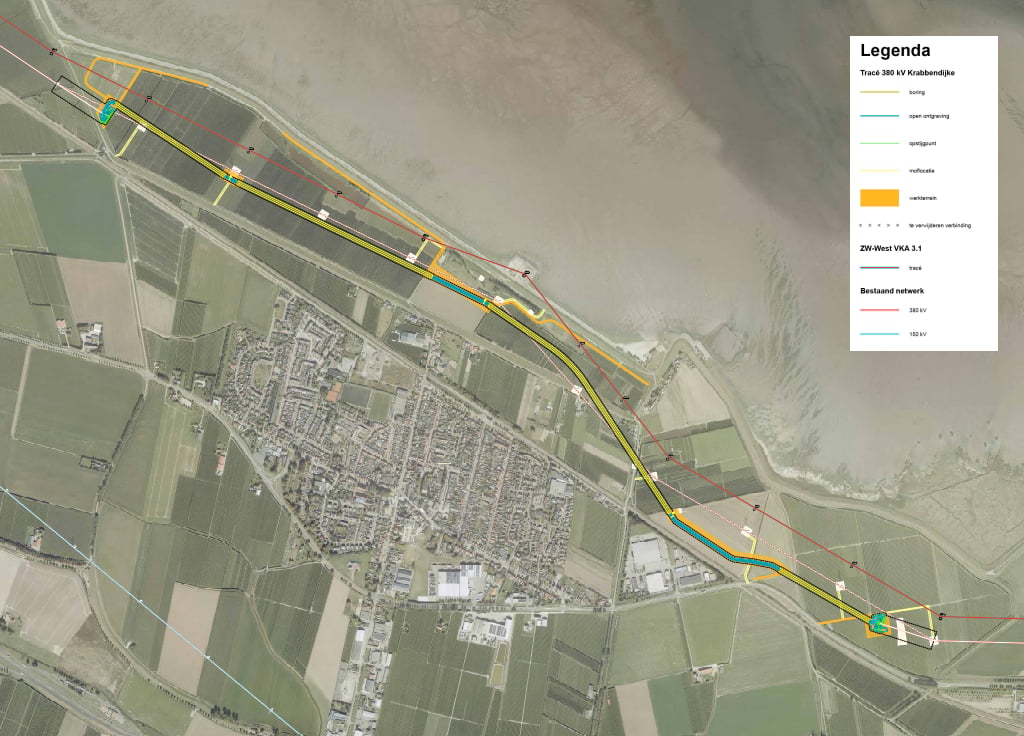

De bestaande 380 kV-hoogspanningsverbinding nabij Krabbendijke gaan we gedeeltelijk (circa 4 kilometer) ondergronds brengen. Er is gekozen voor een tracé aan de noordzijde van Krabbendijke. De kabel loopt daarmee in grote lijnen parallel aan de nieuwe verbinding van Borssele naar Rilland. Voor m…
🚧 Nieuwe stap richting uitvoering
Een belangrijke mijlpaal is bereikt: het definitieve ontwerp is afgerond. Ook bereiden we de plaatsing van peilbuizen voor, zodat we het grondwater vóór, tijdens en na de werkzaamheden zorgvuldig kunnen monitoren.
Bekijk…
🚧 Nieuwe stap richting uitvoering
Een belangrijke mijlpaal is bereikt: het definitieve ontwerp is afgerond. Ook bereiden we de plaatsing van peilbuizen voor, zodat we het grondwater vóór, tijdens en na de werkzaamheden zorgvuldig kunnen monitoren.
Bekijk…
Read moreOnderzoek naar bodem en grondwater
Om de verkabeling goed voor te bereiden, doen we de komende periode onderzoek naar de bodem en het grondwater. Dit onderzoek wordt uitgevoerd door Acacia Water, een onafhankelijk adviesbureau gespecialiseerd in grondwater en verzilting.…
Read moreZo zit het: van ontwerp naar uitvoering
In ons vorige bericht gaven we aan dat de start van de werkzaamheden bij Krabbendijke later plaatsvindt dan eerder verwacht. Op dit moment werken we toe naar een definitief ontwerp. Maar wat houdt dat precies in?
…
Read moreTenneT start later met de verkabeling van de bestaande hoogspanningsverbinding bij Krabbendijke. Waar eerder werd uitgegaan van een start eind 2026, kan de uitvoering op zijn vroegst eind 2027 beginnen.
…
Onderzoeken en voorbereidingen in volle gang bij Krabbendijke
In Krabbendijke werken we aan het ondergronds brengen van een deel van de 380 kV-hoogspanningsverbinding. De voorbereidingen hiervoor zijn in volle gang. De afgelopen maanden zijn langs het tracé verschillende on…
Read moreWelkom bij de BouwApp van het TenneT-project van de verkabeling van Krabbendijke. Via deze BouwApp blijft u op de hoogte van de laatste ontwikkelingen, belangrijke informatie en hoe u contact kunt opnemen met het projectteam. Meer informatie vindt u ook op …
Read moreDe bestaande 380 kV-hoogspanningsverbinding nabij Krabbendijke gaan we gedeeltelijk (circa 4 kilometer) ondergronds brengen. Er is gekozen voor een tracé aan de noordzijde van Krabbendijke. De kabel loopt daarmee in grote lijnen parallel aan de nieuwe verbinding van Borssele naar Rilland. Voor meer informatie over het project, bezoek onze website. Via deze BouwApp blijft u op de hoogte van de laatste ontwikkelingen en belangrijke informatie betreft wegafsluitingen en andere zaken.
